  1. Câu 1:

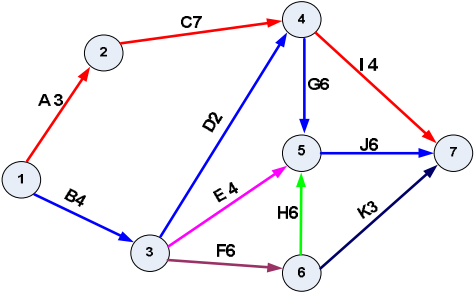

    Cho sơ đồ PERT của một dự án với chữ cái Latinh chỉ tên công việc, số bên phải chữ cái chỉ thời gian thực hiện dự tính (tháng) của công việc đó.

    Thời gian dự trữ của công việc K là:

    • A. 2 tháng
    • B. 5 tháng
    • C. 8 tháng
    • D. 9 tháng
  2. Câu 2:

    Cho sơ đồ PERT của một dự án với chữ cái Latinh chỉ tên công việc, số bên phải chữ cái chỉ thời gian thực hiện dự tính (tháng) của công việc đó.

    Thời gian dự trữ của công việc J là:

    • A. 8 tháng
    • B. 4 tháng
    • C. 2 tháng
    • D. 0 tháng
  3. Câu 3:

    Nội dung của một dự án:

    Thời gian dự trữ của công việc A là:

    • A. 2 ngày
    • B. 4 ngày
    • C. 6 ngày
    • D. 8 ngày
  4. Câu 4:

    Nội dung của một dự án:

    Thời gian dự trữ của công việc D là:

    • A. 4 ngày
    • B. 6 ngày
    • C. 8 ngày
    • D. 10 ngày
  5. Câu 5:

    Nội dung của một dự án:

    Thời gian dự trữ của công việc B là:

    • A. 10 ngày
    • B. 11 ngày
    • C. 12 ngày
    • D. 13 ngày
  6. Câu 6:

    Nội dung của một dự án:

    Thời gian dự trữ của công việc E là:

    • A. 10 ngày
    • B. 11 ngày
    • C. 12 ngày
    • D. 13 ngày
  7. Câu 7:

    Nội dung của một dự án:

    Thời gian dự trữ của công việc G là:

    • A. 10 ngày
    • B. 11 ngày
    • C. 12 ngày
    • D. 13 ngày
  8. Câu 8:

    Nội dung của một dự án:

    Thời gian dự trữ của công việc C là:

    • A. 0 ngày
    • B. 1 ngày
    • C. 2 ngày
    • D. 3 ngày
  9. Câu 9:

    Nội dung của một dự án:

    Thời gian dự trữ của công việc F là:

    • A. 6 ngày
    • B. 4 ngày
    • C. 2 ngày
    • D. 0 ngày
  10. Câu 10:

    Nội dung của một dự án:

    Xác định thời gian dự trữ của công việc H là:

    • A. 0 ngày
    • B. 5 ngày
    • C. 6 ngày
    • D. 11 ngày
  11. Câu 11:

    Nội dung của một dự án:

    Thời gian dự trữ của công việc I là:

    • A. 0 ngày
    • B. 6 ngày
    • C. 8 ngày
    • D. 11 ngày
  12. Câu 12:

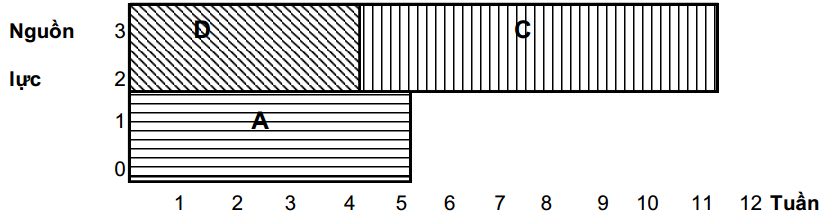

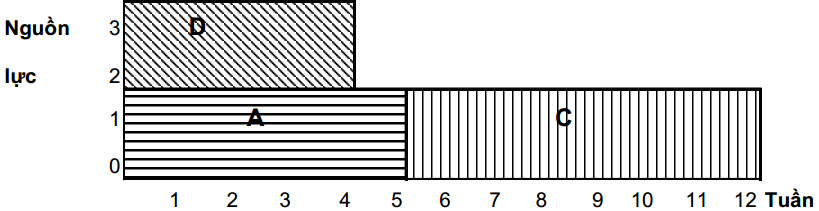

    Có sơ đồ bố trí nguồn lực của một dự án:

    Như vậy:

    • A. Công việc A có thời gian dự trữ là 3 tuần
    • B. Công việc C có thời gian dự trữ là 5 tuần
    • C. Công việc D có thời gian dự trữ là 3 tuần
    • D. Cả ba công việc A, C, D đều có thời gian dự trữ là 3 tuần
  13. Câu 13:

    Có sơ đồ bố trí nguồn lực của một dự án:

    Như vậy:

    • A. Công việc A hao phí 1 đơn vị nguồn lực/tuần
    • B. Công việc C hao phí 2 đơn vị nguồn lực/tuần
    • C. Công việc D hao phí 3 đơn vị nguồn lực/tuần
    • D. Cả ba công việc A, C, D đều có hao phí 2 đơn vị nguồn lực/tuần
  14. Câu 14:

    Có sơ đồ bố trí nguồn lực của một dự án:

    Như vậy đường găng của dự án có thời gian là:

    • A. 3 tuần
    • B. 5 tuần
    • C. 7 tuần
    • D. 12 tuần
  15. Câu 15:

    Có sơ đồ bố trí nguồn lực của một dự án:

    Trên phương diện nguyên tắc, cách bố trí này, là:

    • A. Sai
    • B. Đúng
    • C. Chưa khẳng định được
    • D. Tất cả các câu trên
  16. Câu 16:

    Có sơ đồ bố trí nguồn lực của một dự án:

    Như vậy thời gian thực hiện dự án là:

    • A. 3 tuần
    • B. 5 tuần
    • C. 11 tuần
    • D. 12 tuần
  17. Câu 17:

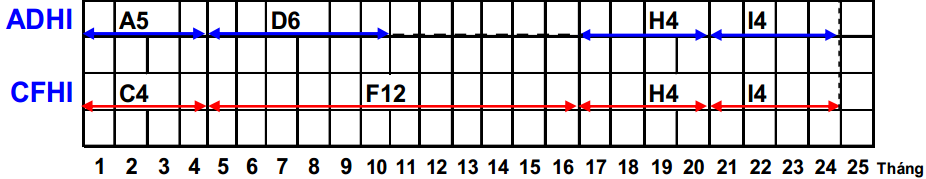

    Sơ đồ PERT cải tiến của một dự án có hai tiến trình ADHI và CFHI như sau:

    Sau khi điều hòa nguồn lực, có sơ đồ PERT cải tiến:

    Để có phương án trên, thì thời gian dự trữ:

    • A. Của công việc A là 5 và công việc D là 5
    • B. Của công việc A là 5 và công việc D là 6
    • C. Của công việc A là 6 và công việc D là 6
    • D. Của công việc A là 6 và công việc D là 5
  18. Câu 18:

    Sơ đồ PERT cải tiến của một dự án có hai tiến trình ADI và CFHI như sau:

    • A. Sơ đồ vẽ đúng
    • B. Sơ đồ vẽ sai
    • C. Chưa kết luận được
    • D. ADI là tiến trình tới hạn
  19. Câu 19:

    Sơ đồ PERT cải tiến của một dự án như sau:

    • A. Công việc A vẽ sai
    • B. Công việc B vẽ sai
    • C. Công việc C vẽ sai
    • D. Công việc I vẽ sai
  20. Câu 20:

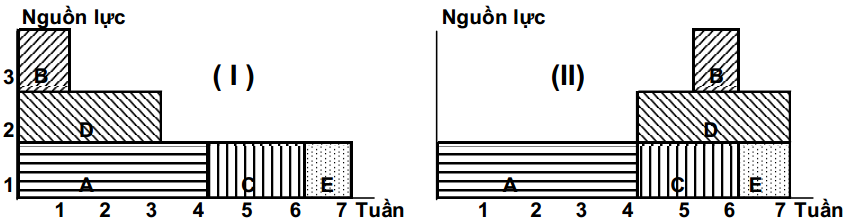

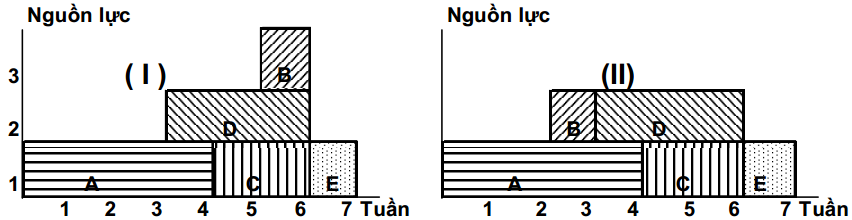

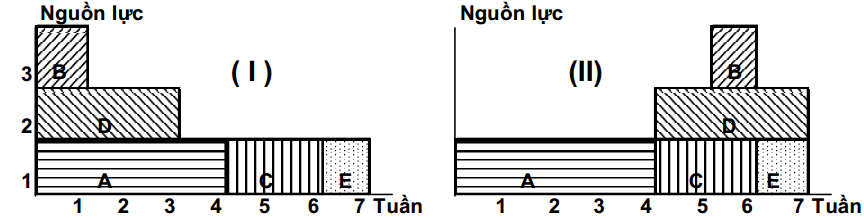

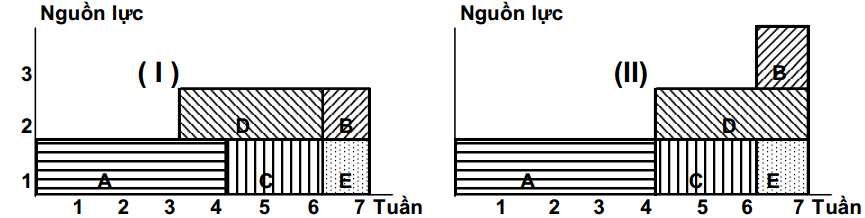

    Nội dung của một dự án: “Công việc A thực hiện trong 4 tuần, bắt đầu ngay. Công việc B thực hiện trong 1 tuần, bắt đầu ngay. Công việc C thực hiện trong 2 tuần, sau A. Công việc D thực hiện trong 3 tuần, bắt đầu ngay. Công việc E thực hiện trong 1 tuần, sau B và C” Biết thời gian dự trữ của công việc B là 5 tuần, công việc D là 4 tuần, hao phí 01 đơn vị nguồn lực/tuần, bố trí và điều hòa nguồn lực trên sơ đồ PERT cải tiến như sau:

    • A. Bố trí ở sơ đồ I đúng
    • B. Bố trí ở sơ đồ II sai
    • C. Bố trí ở hai sơ đồ đều sai
    • D. Bố trí ở hai sơ đồ đều đúng
  21. Câu 21:

    Nội dung của một dự án: “Công việc A thực hiện trong 4 tuần, bắt đầu ngay. Công việc B thực hiện trong 1 tuần, bắt đầu ngay. Công việc C thực hiện trong 2 tuần, sau A. Công việc D thực hiện trong 3 tuần, bắt đầu ngay. Công việc E thực hiện trong 1 tuần, sau B và C” Biết thời gian dự trữ của công việc B là 5 tuần, công việc D là 4 tuần, hao phí 01 đơn vị nguồn lực/tuần, bố trí và điều hòa nguồn lực trên sơ đồ PERT cải tiến như sau:

    • A. Bố trí ở sơ đồ I sai
    • B. Bố trí ở sơ đồ II đúng
    • C. Bố trí ở hai sơ đồ đều sai
    • D. Bố trí ở hai sơ đồ đều đúng
  22. Câu 22:

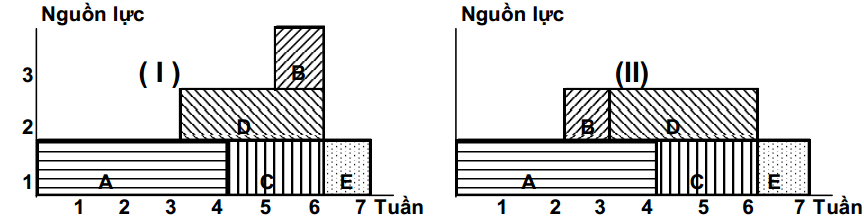

    Nội dung của một dự án: “Công việc A thực hiện trong 4 tuần, bắt đầu ngay. Công việc B thực hiện trong 1 tuần, bắt đầu ngay. Công việc C thực hiện trong 2 tuần, sau A. Công việc D thực hiện trong 3 tuần, bắt đầu ngay. Công việc E thực hiện trong 1 tuần, sau B và C” Biết thời gian dự trữ của công việc B là 5 tuần, công việc D là 4 tuần, hao phí 01 đơn vị nguồn lực/tuần, bố trí và điều hòa nguồn lực trên sơ đồ PERT cải tiến như sau:

    • A. Bố trí ở sơ đồ I sai
    • B. Bố trí ở sơ đồ II đúng
    • C. Bố trí ở hai sơ đồ đều sai
    • D. Bố trí ở hai sơ đồ đều đúng
  23. Câu 23:

    Nội dung của một dự án: “Công việc A thực hiện trong 4 tuần, bắt đầu ngay. Công việc B thực hiện trong 1 tuần, bắt đầu ngay. Công việc C thực hiện trong 2 tuần, sau A. Công việc D thực hiện trong 3 tuần, bắt đầu ngay. Công việc E thực hiện trong 1 tuần, sau B và C” Biết thời gian dự trữ của công việc B là 5 tuần, công việc D là 4 tuần, hao phí 01 đơn vị nguồn lực/tuần, bố trí và điều hòa nguồn lực trên sơ đồ PERT cải tiến như sau:

    • A. Bố trí ở sơ đồ I sai
    • B. Bố trí ở sơ đồ II sai
    • C. Bố trí ở hai sơ đồ đều sai
    • D. Bố trí ở hai sơ đồ đều đúng
  24. Câu 24:

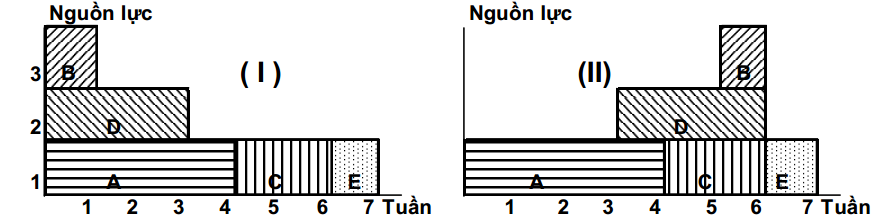

    Nội dung của một dự án: “Công việc A thực hiện trong 4 tuần, bắt đầu ngay. Công việc B thực hiện trong 1 tuần, bắt đầu ngay. Công việc C thực hiện trong 2 tuần, sau A. Công việc D thực hiện trong 3 tuần, bắt đầu ngay. Công việc E thực hiện trong 1 tuần, sau B và C” Biết thời gian dự trữ của công việc B là 5 tuần, công việc D là 4 tuần, hao phí 01 đơn vị nguồn lực/tuần, bố trí và điều hòa nguồn lực trên sơ đồ PERT cải tiến như sau:

    • A. Bố trí ở sơ đồ I hợp lý hơn ở sơ đồ II
    • B. Bố trí ở sơ đồ II hợp lý hơn sơ đồ I
    • C. Bố trí ở hai sơ đồ đều hợp lý
    • D. Chưa kết luận được
  25. Câu 25:

    Nội dung của một dự án: “Công việc A thực hiện trong 4 tuần, bắt đầu ngay. Công việc B thực hiện trong 1 tuần, bắt đầu ngay. Công việc C thực hiện trong 2 tuần, sau A. Công việc D thực hiện trong 3 tuần, bắt đầu ngay. Công việc E thực hiện trong 1 tuần, sau B và C” Biết thời gian dự trữ của công việc B là 5 tuần, công việc D là 4 tuần, hao phí 01 đơn vị nguồn lực/tuần, bố trí và điều hòa nguồn lực trên sơ đồ PERT cải tiến như sau:

    Với sơ đồ I bố trí nguồn lực; sơ đồ II đã điều hòa nguồn lực. Việc điều hòa ở sơ đồ II, đã:

    • A. Sử dụng hết thời gian dự trữ của công việc B
    • B. Sử dụng hết thời gian dự trữ của công việc D
    • C. Chưa sử dụng hết thời gian dự trữ của công việc B
    • D. Chưa sử dụng hết thời gian dự trữ của cả công việc B và D
  26. Câu 26:

    Nội dung của một dự án: “Công việc A thực hiện trong 4 tuần, bắt đầu ngay. Công việc B thực hiện trong 1 tuần, bắt đầu ngay. Công việc C thực hiện trong 2 tuần, sau A. Công việc D thực hiện trong 3 tuần, bắt đầu ngay. Công việc E thực hiện trong 1 tuần, sau B và C” Biết thời gian dự trữ của công việc B là 5 tuần, công việc D là 4 tuần, hao phí 01 đơn vị nguồn lực/tuần, bố trí và điều hòa nguồn lực trên sơ đồ PERT cải tiến như sau:

    Với sơ đồ I bố trí nguồn lực; sơ đồ II đã điều hòa nguồn lực. Việc điều hòa ở sơ đồ II, đã:

    • A. Sử dụng hết thời gian dự trữ của công việc B
    • B. Sử dụng hết thời gian dự trữ của công việc D
    • C. Chưa sử dụng hết thời gian dự trữ của công việc B và D
    • D. Sử dụng hết thời gian dự trữ của cả công việc B và D
  27. Câu 27:

    Nội dung của một dự án: “Công việc A thực hiện trong 4 tuần, bắt đầu ngay. Công việc B thực hiện trong 1 tuần, bắt đầu ngay. Công việc C thực hiện trong 2 tuần, sau A. Công việc D thực hiện trong 3 tuần, bắt đầu ngay. Công việc E thực hiện trong 1 tuần, sau B và C” Biết thời gian dự trữ của công việc B là 5 tuần, công việc D là 4 tuần, hao phí 01 đơn vị nguồn lực/tuần, bố trí và điều hòa nguồn lực trên sơ đồ PERT cải tiến như sau:

    • A. Bố trí ở sơ đồ I sai
    • B. Bố trí ở sơ đồ II sai
    • C. Bố trí ở hai sơ đồ đều sai
    • D. Bố trí ở hai sơ đồ đều đúng
  28. Câu 28:

    Cho sơ đồ PERT cải tiến và bố trí nguồn lực trên sơ đồ này của một dự án:

    • A. Bố trí nguồn lực cho công việc A sai
    • B. Bố trí nguồn lực cho công việc D sai
    • C. Bố trí nguồn lực cho công việc B sai
    • D. Bố trí nguồn lực cho công việc E sai
  29. Câu 29:

    Cho sơ đồ PERT cải tiến và bố trí nguồn lực trên sơ đồ này của một dự án:

    • A. Bố trí nguồn lực cho công việc A đúng
    • B. ACE Bố trí nguồn lực cho công việc B đúng
    • C. Bố trí nguồn lực cho công việc C đúng
    • D. Tất cả các câu trên
  30. Câu 30:

    Cho sơ đồ PERT cải tiến của một dự án:

    • A. Công việc A vẽ sai
    • B. Công việc G vẽ sai
    • C. Công việc H vẽ sai
    • D. Công việc I vẽ sai
Câu 1 / 30Đã trả lời: 0 / 30
Câu 1

Câu 1:

Cho sơ đồ PERT của một dự án với chữ cái Latinh chỉ tên công việc, số bên phải chữ cái chỉ thời gian thực hiện dự tính (tháng) của công việc đó.

Thời gian dự trữ của công việc K là:
